Disaster Recovery Efforts

学校 旧管理棟の解体

 8月3日から旧管理棟が解体されています。8月17日時点で旧管理棟の半分程度の解体が終わりました。昭和43年に東町のこの地に移転して以来、約半世紀にわたって、存在していた建物が取り壊されていく姿を見るのは寂しいですが、新たな管理棟が建っていく姿を、期待を込めて見ていきたいと思います。

学校 旧管理棟〜教室棟の渡り廊下の撤去完了

 7月29日に旧管理棟と教室棟を結んでいた渡り廊下4本が全て撤去されました。渡り廊下の撤去によって、中庭の景色が大きく変わりました。これから、旧管理棟の解体工事が本格化してきます。既に旧管理棟の窓や部屋の仕切りは取り外されています。8月3日から8月26日までの期間で旧管理棟が解体される予定です。

学校 体育館改修工事

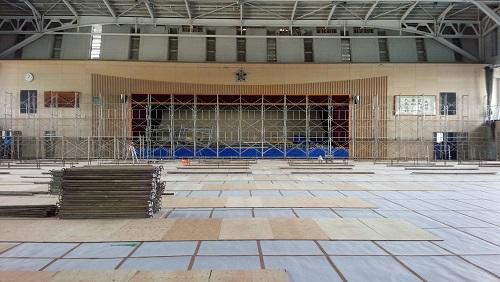

 7月27日現在、体育館屋根等の工事のため、アリーナに足場を組んでいます。この足場を使って8月から躯体の鉄骨部分の調査及び解体、屋根部分の工事に移っていきます。来年の1月末に工事が完了する予定です。

本 図書の移動

 図書館棟の建て替えに伴い、図書館の中に残っていた蔵書を移動する作業が7月20日から始まっています。仮設管理棟1階の図書閲覧室では、昨年の11月に約1万3千冊を移動し、図書館業務を行っています。本校の図書館には約6万8千冊の蔵書がありましたので、今回、残りの約5万5千冊を移動することになります。書籍を梱包するために、約1200個の段ボール箱が必要でした。残っている書架も全て移動します。今回、移動する書籍は、現在、工事をしている教室棟西側の1年生の教室に暫定的に保管します。

▲旧図書館 閲覧室の状況

お知らせ りんどう号寄贈

 本校同窓会(りんどう会)からPTAにバスを寄贈していただきました。7月20日(木)に同窓会とPTAの皆様、本校生徒及び職員が出席して、贈呈式を行いました。バスのデザインは2年美術科の田上さんと原田さんによるものです。写真を御覧のとおり、本校ならではの若さ溢れるものとなっています。このバスを活用して、部活動などの校外活動をこれまで以上に活発に行い、生徒の皆さんが活躍してくれると思います。

お知らせ 石棺の移動

 管理棟の改築のため、本校の管理棟北側にある箱式石棺の移動に伴う作業が行われました。この石棺は、昭和42年、嘉島町北甘木から発掘されたものを、翌年、当時の考古学部が中心となって本校に移設したものです。7月13日に文化課から2人が来校され、調査を行い、美術科棟とセミナーハウスの間に一時保管のために移設されました。新しい管理棟・図書館が完成したら、また復元する予定です。

学校 特別教室棟の足場

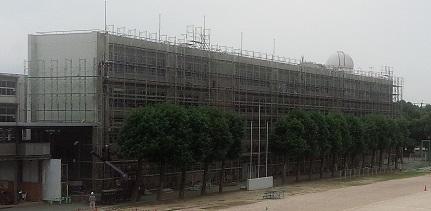

 6月26日現在、特別教室棟に足場が組まれています。特別教室棟の外壁のひび割れの補修や塗装などが行われるためです。

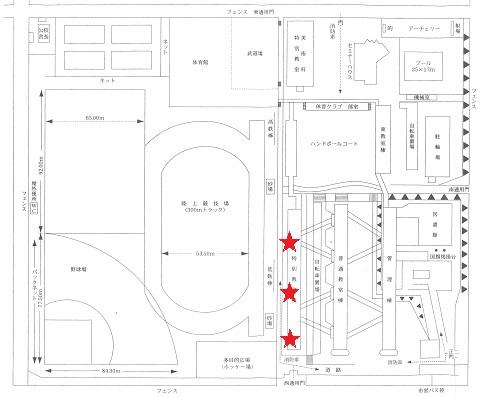

場所を校内図上で示します。

学校 渡り廊下の撤去

 6月24日に管理棟と教室棟を結んでいた渡り廊下の撤去が本格的に始まりました。本校の渡り廊下は8本ありますが、全て撤去することが決まっています。最初に、一番西側の渡り廊下が撤去されました。
 かなり大きな音が発生するため、週末の、生徒が模擬試験やプラスワン講座などで登校しない日に、集中して工事が行われます。

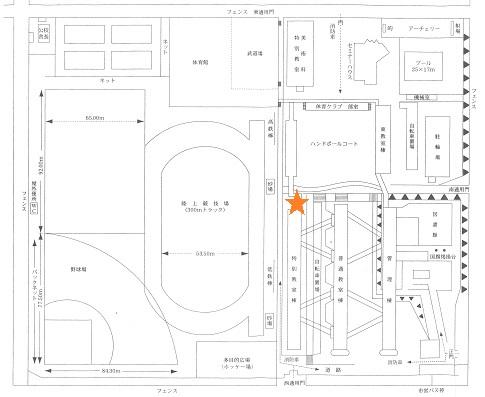

 場所を校内図上で示します。

学校 特別教室棟売店横の階段撤去

 6月19日から、売店横の階段が撤去されています。地震の被害があり、使用禁止になっていた階段です。6月24日までには撤去が完了します。
 撤去された後の場所には改修工事で使う資材が置かれることになりました。まもなく、特別教室棟の改修工事が西側の食物教室と生物A教室から始まります。

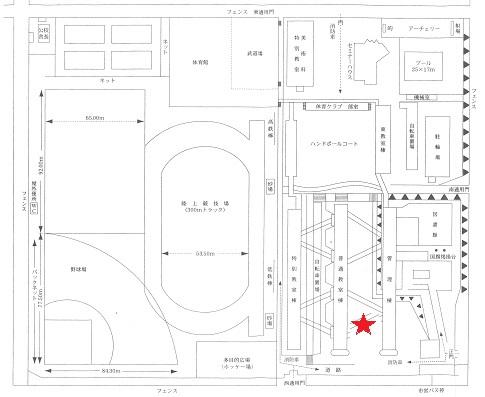

場所を校内図上で示します。

学校 渡り廊下撤去

 渡り廊下の架け替えに伴う撤去工事が5月22日から始まっています。最初に教室棟と特別教室棟を結ぶ渡り廊下4本を撤去しています。
 今後、管理棟と教室棟を結んでいた渡り廊下4本も撤去されます。
